Đăng ký tư vấn
Nếu không rút ngắn thời gian xin cấp IRC ngay từ giai đoạn tiền hồ sơ, dự án lớn có thể mất nhiều tháng chi phí cơ hội. Giải pháp không nằm ở việc nộp sớm, mà ở việc định vị đúng luồng chấp thuận chủ trương đầu tư, khóa điều kiện tiếp cận thị trường, chuẩn hóa hồ sơ hợp lệ để kích hoạt mốc 15 ngày cấp Giấy chứng nhận đăng ký đầu tư (IRC) và đồng bộ Luật đầu tư với ERC, đất đai, môi trường, PCCC. Tư Vấn Long Phan hỗ trợ kiểm soát rủi ro này bằng Legal Memo và cơ chế làm việc tiền kiểm cùng cơ quan đăng ký đầu tư.

Lưu ý pháp lý quan trọng:

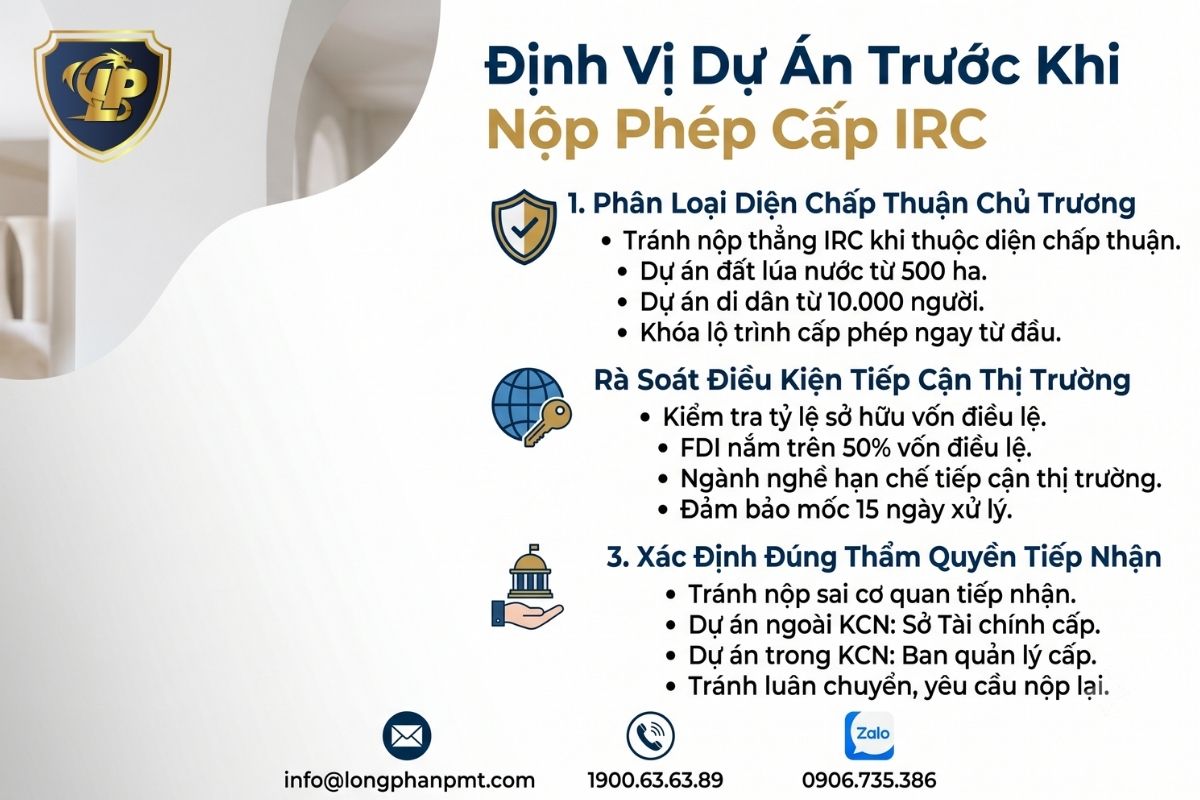

Doanh nghiệp cần định vị dự án trước khi nộp hồ sơ IRC, vì sai luồng thủ tục có thể làm mất nhiều tháng tiền hồ sơ. Với dự án lớn, điểm nghẽn thường không nằm ở biểu mẫu, mà ở điều kiện tiếp cận thị trường, thẩm quyền tiếp nhận, đất đai, môi trường và công nghệ.
Giai đoạn Pre-Check phải trả lời ba vấn đề cốt lõi: dự án có phải xin chấp thuận chủ trương đầu tư không, nhà đầu tư nước ngoài có đáp ứng điều kiện thị trường không, và cơ quan nào có thẩm quyền cấp Giấy chứng nhận đăng ký đầu tư (IRC).

Doanh nghiệp không nên nộp thẳng hồ sơ xin cấp IRC khi dự án thuộc diện phải xin chấp thuận chủ trương đầu tư. Nếu phân loại sai, hồ sơ có thể bị trả lại hoặc phải chuyển sang quy trình khác, làm gián đoạn kế hoạch vốn và tiến độ thương mại.
Các nhóm dự án lớn cần được rà soát trước khi lập hồ sơ gồm:
Việc phân loại đúng giúp CEO và Ban pháp chế khóa lộ trình cấp phép ngay từ đầu. Đây là bước nền để kiểm soát thời gian xin IRC, thay vì để hồ sơ bị xử lý lại sau khi nộp.
Dự án lớn có vốn nước ngoài phải được rà soát điều kiện tiếp cận thị trường trước khi lập văn bản đề nghị thực hiện dự án. Nếu ngành nghề, tỷ lệ sở hữu hoặc phạm vi hoạt động chưa phù hợp, cơ quan đăng ký đầu tư có cơ sở yêu cầu giải trình.
Nhà đầu tư cần kiểm tra các điều kiện pháp lý trọng yếu sau:
Với ngành nghề có điều kiện, hồ sơ nên kèm lập luận pháp lý về tỷ lệ sở hữu, điều ước quốc tế và phạm vi kinh doanh. Nếu thiếu bước này, mốc 15 ngày xử lý hồ sơ hợp lệ khó phản ánh thời gian thực tế.
Nộp sai cơ quan tiếp nhận là lỗi vận hành có chi phí cao đối với dự án quy mô lớn. Doanh nghiệp cần xác định thẩm quyền theo vị trí dự án, phạm vi địa bàn và khu chức năng trước khi hoàn thiện hồ sơ IRC.
| Loại dự án | Cơ quan có thẩm quyền | Căn cứ pháp lý |
| Dự án ngoài khu công nghiệp, khu chế xuất, khu công nghệ cao và khu kinh tế | Sở Tài chính cấp, điều chỉnh và thu hồi IRC | Khoản 2 Điều 27 Luật Đầu tư 2025 |
| Dự án trong khu công nghiệp, khu chế xuất, khu công nghệ cao, khu công nghệ số tập trung và khu kinh tế | Ban quản lý khu công nghiệp, khu kinh tế cấp, điều chỉnh và thu hồi IRC | Khoản 1 Điều 27 Luật Đầu tư 2025 |
| Dự án thực hiện tại từ 02 đơn vị hành chính cấp tỉnh trở lên hoặc vừa trong vừa ngoài khu chức năng | Cơ quan đăng ký đầu tư nơi đặt văn phòng điều hành | Khoản 3 Điều 27 Luật Đầu tư 2025 |
Việc xác định đúng thẩm quyền giúp tránh luân chuyển hồ sơ, yêu cầu nộp lại hoặc giải trình thẩm quyền. Đây là điều kiện vận hành quan trọng trước khi doanh nghiệp bước sang giai đoạn chuẩn hóa checklist hồ sơ xin cấp IRC.
Checklist hồ sơ IRC phải được thiết kế như một bộ hồ sơ thẩm định đầu tư, không chỉ là tập biểu mẫu hành chính. Với dự án lớn, CFO và Ban pháp chế cần kiểm soát đồng thời hồ sơ pháp lý nhà đầu tư, cấu trúc vốn, địa điểm, công nghệ và các giấy tờ giải trình liên quan.
Việc chuẩn hóa hồ sơ theo trình tự giúp doanh nghiệp giảm nguy cơ bị yêu cầu bổ sung nhiều vòng. Trọng tâm không phải “nộp đủ giấy”, mà là chứng minh dự án đủ điều kiện pháp lý, tài chính và vận hành để được cấp Giấy chứng nhận đăng ký đầu tư (IRC).
Doanh nghiệp cần chuẩn hóa nhóm tài liệu đề nghị ngay từ bản đầu tiên. Sai định dạng biểu mẫu hoặc thiếu cơ sở pháp lý của nhà đầu tư nước ngoài có thể khiến hồ sơ bị treo tại bước kiểm tra tính hợp lệ.
Các bước chuẩn bị tài liệu nên được triển khai theo thứ tự sau:
Đối với dự án trong khu công nghiệp hoặc khu kinh tế, bộ hồ sơ càng cần thống nhất với tài liệu địa điểm và ngành nghề đăng ký. Đây là nền tảng để cơ quan đăng ký đầu tư đánh giá hồ sơ hợp lệ.
Năng lực tài chính là điểm kiểm tra có tác động trực tiếp đến tiến độ cấp IRC. Nếu vốn chủ sở hữu, vốn vay, cam kết hỗ trợ vốn hoặc bảo lãnh không khớp tổng vốn đầu tư, cơ quan đăng ký đầu tư có thể yêu cầu giải trình thêm.
Nhóm tài liệu tài chính cần được kiểm soát gồm:
Hồ sơ dự án phải thể hiện năng lực tài chính và điều kiện thực hiện dự án theo Khoản 1 Điều 33 Luật Đầu tư 2025. Với CFO, đây là bước quyết định khả năng bảo vệ phương án vốn trước cơ quan cấp phép.
Phương án địa điểm phải được khóa trước khi nộp IRC. Nếu hợp đồng thuê đất, thỏa thuận thuê địa điểm hoặc tài liệu quy hoạch không khớp với đề xuất dự án, hồ sơ dễ bị yêu cầu giải trình liên ngành.
Doanh nghiệp cần chuẩn bị nhóm tài liệu địa điểm và công nghệ theo hướng sau:
Hồ sơ xin cấp IRC bắt buộc phải có tài liệu hợp pháp chứng minh quyền sử dụng địa điểm theo Điểm b Khoản 3 Điều 36 Nghị định số 31/2021/NĐ-CP. Vì vậy, khóa địa điểm không chỉ là yêu cầu vận hành, mà là điều kiện pháp lý để tránh kéo dài thời gian tiền hồ sơ.
Rút ngắn tiến độ không thể dựa vào việc nộp hồ sơ sớm khi hồ sơ chưa đạt chuẩn. Doanh nghiệp cần chuyển trọng tâm từ “nộp rồi chờ” sang tiền kiểm, chuẩn hóa hồ sơ hợp lệ và xử lý trước điểm nghẽn liên ngành.

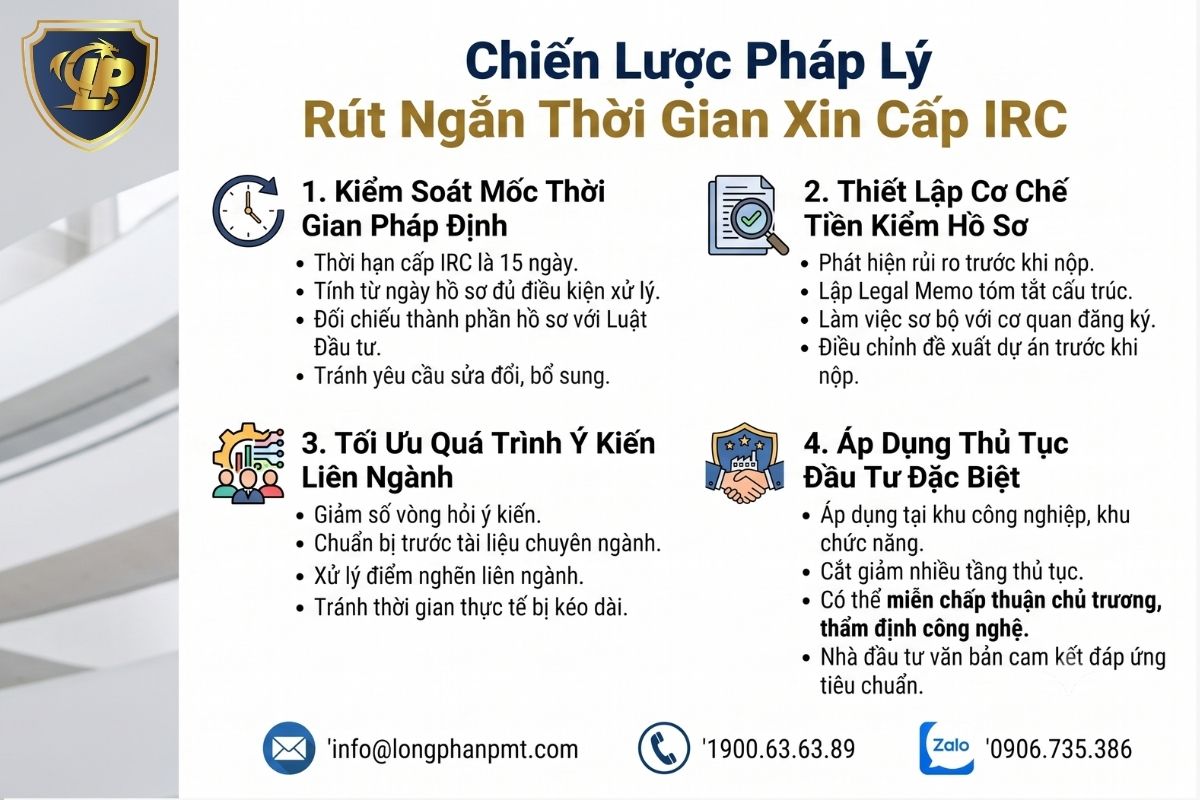

Với dự án lớn, chiến lược pháp lý hiệu quả phải khóa được ba biến số: thời điểm bắt đầu tính hạn, phạm vi ý kiến chuyên ngành và khả năng áp dụng cơ chế đặc biệt. Đây là cách biến thời hạn pháp định thành tiến độ có thể quản trị.

Doanh nghiệp không nên tính tiến độ cấp IRC từ ngày nộp hồ sơ lần đầu. Mốc quản trị đúng là ngày cơ quan đăng ký đầu tư xác nhận hồ sơ đã đủ điều kiện xử lý.
Cơ quan đăng ký đầu tư cấp Giấy chứng nhận đăng ký đầu tư cho nhà đầu tư trong thời hạn 10 ngày kể từ ngày nhận được hồ sơ hợp lệ , theo khoản 3 Điều 39 của Nghị định số 96/2026/NĐ-CP. “Hồ sơ hợp lệ” là hồ sơ có đủ thành phần giấy tờ và nội dung các giấy tờ đó được kê khai đầy đủ , theo Khoản 5 Điều 2 Nghị định số 96/2026/NĐ-CP.
Vì vậy, Ban pháp chế cần lập bảng kiểm tra trước khi nộp chính thức:
Nếu bỏ qua bước này, mốc 15 ngày chỉ là thời hạn lý thuyết. Thời gian thực tế sẽ bị kéo dài bởi yêu cầu sửa đổi, bổ sung và giải trình lại.
Cơ chế tiền kiểm giúp doanh nghiệp phát hiện rủi ro trước khi hồ sơ đi vào quy trình hành chính chính thức. Đây là bước đặc biệt cần thiết với dự án có yếu tố đất đai, môi trường, công nghệ, logistics, bất động sản hoặc năng lượng.
Doanh nghiệp nên triển khai tiền kiểm theo trình tự sau:
Không có một mốc thời gian chung cho mọi trường hợp xin ý kiến liên ngành trong dữ liệu pháp lý đầu vào. Thời gian này phụ thuộc vào tính phức tạp của dự án và chất lượng hồ sơ tiền kiểm. Vì vậy, chiến lược đúng là giảm số vòng hỏi ý kiến, không chỉ chờ cơ quan phản hồi.
Dự án đặt trong khu công nghiệp, khu chế xuất, khu công nghệ cao, khu công nghệ số tập trung hoặc khu thương mại tự do có thể được xem xét theo thủ tục đầu tư đặc biệt. Cơ chế này giúp cắt giảm nhiều tầng thủ tục nếu dự án đáp ứng điều kiện áp dụng.
Theo Khoản 1, Khoản 2 Điều 28 Luật Đầu tư 2025, dự án đăng ký đầu tư tại các khu chức năng này có thể không phải thực hiện thủ tục chấp thuận chủ trương đầu tư, thẩm định công nghệ, lập báo cáo đánh giá tác động môi trường và cấp Giấy phép xây dựng. Nhà đầu tư phải có văn bản cam kết đáp ứng tiêu chuẩn, quy chuẩn về xây dựng, môi trường và phòng cháy chữa cháy.
| Tiêu chí so sánh | Quy trình thông thường | Thủ tục đầu tư đặc biệt |
| Chấp thuận chủ trương đầu tư | Có thể phải thực hiện nếu thuộc diện luật định | Có thể được miễn theo điều kiện áp dụng |
| Thẩm định công nghệ | Có thể phát sinh với dự án công nghệ đặc thù | Có thể được miễn theo Khoản 1, Khoản 2 Điều 28 Luật Đầu tư 2025 |
| Đánh giá tác động môi trường | Có thể là điểm nghẽn tiền hồ sơ | Có thể được thay bằng cơ chế cam kết tiêu chuẩn, quy chuẩn |
| Giấy phép xây dựng | Có thể phải xử lý sau hoặc song song | Có thể được miễn trong phạm vi thủ tục đặc biệt |
| Trọng tâm kiểm soát | Chuỗi thủ tục phân tán | Cam kết tuân thủ và hậu kiểm chặt chẽ |
Cơ chế đặc biệt không phải là miễn trừ toàn bộ trách nhiệm tuân thủ. Doanh nghiệp vẫn phải bảo đảm tiêu chuẩn xây dựng, môi trường, PCCC và các nghĩa vụ chuyên ngành trong quá trình triển khai dự án.
Dự án lớn thường không chậm vì riêng thủ tục IRC. Rủi ro thực tế thường phát sinh từ đất đai, quy hoạch, môi trường, công nghệ và sự thiếu thống nhất giữa các tài liệu nền.
Doanh nghiệp cần xử lý các điểm nghẽn này trước khi nộp hồ sơ chính thức. Nếu không, cơ quan đăng ký đầu tư có cơ sở yêu cầu giải trình, xin ý kiến liên ngành hoặc trả lại hồ sơ để hoàn thiện.
Đề xuất dự án phải thống nhất với tài liệu địa điểm, quy mô sử dụng đất và quy hoạch sử dụng đất. Nếu hồ sơ ghi nhận mục tiêu, công suất hoặc tiến độ không khớp, rủi ro bị yêu cầu giải trình là rất cao.
Các điểm cần kiểm tra trước khi nộp gồm:
Rủi ro đất đai không chỉ ảnh hưởng đến việc cấp IRC. Nó còn tác động trực tiếp đến phương án tài chính, giải ngân vốn, hợp đồng thuê lại đất và cam kết tiến độ với đối tác.
Thủ tục môi trường là điểm nghẽn lớn đối với dự án công nghiệp, năng lượng, logistics, bất động sản và công nghệ cao. Nếu doanh nghiệp chỉ chuẩn bị hồ sơ IRC mà chưa kiểm tra nghĩa vụ môi trường, tổng thời gian cấp phép có thể kéo dài vượt xa mốc 15 ngày.
Các mốc cần được quản trị từ giai đoạn tiền hồ sơ gồm:
Doanh nghiệp nên xác định sớm nhóm dự án, nghĩa vụ ĐTM và khả năng áp dụng thủ tục đầu tư đặc biệt. Đây là cách giảm rủi ro hồ sơ IRC bị kéo vào chuỗi xin ý kiến môi trường kéo dài.
Quy định chuyển tiếp có giá trị chiến lược đối với dự án đang nộp dở dang hoặc đã được cấp một phần giấy phép. Nếu áp dụng đúng, doanh nghiệp có thể tránh việc làm lại hồ sơ khi luật thay đổi.
Các cơ chế chuyển tiếp cần được đánh giá gồm:
Ban pháp chế cần lập bảng so sánh giữa quy định cũ và mới trước khi chọn hướng xử lý. Lựa chọn sai có thể làm tăng chi phí tuân thủ, kéo dài thời gian nhận đất hoặc làm gián đoạn tiến độ giải ngân.
Thủ tục IRC cho dự án lớn đòi hỏi năng lực kiểm soát đồng thời về đầu tư, đất đai, môi trường, công nghệ và giấy phép chuyên ngành. Tư Vấn Long Phan hỗ trợ doanh nghiệp xử lý hồ sơ theo hướng tiền kiểm rủi ro, chuẩn hóa tài liệu và bảo vệ tiến độ cấp phép.
Dịch vụ được triển khai theo logic quản trị dự án, không chỉ soạn hồ sơ hành chính. Trọng tâm là giúp CEO, CFO và Ban pháp chế có cơ sở ra quyết định trước khi nộp hồ sơ chính thức.
Chuyên tư vấn luật cần đánh giá hồ sơ trước khi doanh nghiệp đưa dự án vào quy trình hành chính. Báo cáo tiền hồ sơ giúp nhận diện điểm nghẽn về điều kiện tiếp cận thị trường, địa điểm, vốn và tiến độ triển khai.
Tư Vấn Long Phan hỗ trợ:
Báo cáo tiền hồ sơ là cơ sở để doanh nghiệp quyết định nên nộp ngay, điều chỉnh cấu trúc dự án hoặc xử lý thêm tài liệu nền trước khi làm việc với cơ quan đăng ký đầu tư.
Làm việc tiền kiểm giúp giảm rủi ro hồ sơ bị yêu cầu bổ sung nhiều vòng. Với dự án lớn, trao đổi sớm với cơ quan có thẩm quyền giúp xác định đúng luồng xử lý và phạm vi giải trình.
Tư Vấn Long Phan hỗ trợ:
Cơ chế tiền kiểm không thay thế thủ tục chính thức. Tuy nhiên, đây là bước giúp doanh nghiệp giảm sai lệch hồ sơ trước khi kích hoạt mốc xử lý pháp định.
Sau khi được cấp IRC, doanh nghiệp vẫn phải kiểm soát tính đồng bộ của hệ thống giấy phép. Nếu IRC không khớp ERC, giấy phép môi trường, xây dựng, PCCC hoặc giấy phép chuyên ngành, dự án có thể gặp rủi ro ở giai đoạn triển khai.
Tư Vấn Long Phan hỗ trợ:
Doanh nghiệp có thể gửi hồ sơ dự án, tài liệu địa điểm và cấu trúc vốn qua Email: info@longphanpmt.com hoặc Zalo: 0906.735.386 để Tư Vấn Long Phan đánh giá sơ bộ rủi ro trước khi nộp hồ sơ.
Việc tối ưu hóa quy trình kiểm soát rủi ro pháp lý ở giai đoạn tiền hồ sơ đóng vai trò quyết định giúp nhà đầu tư thiết lập lộ trình dự án an toàn. Việc nắm vững các điều kiện chuyển tiếp về đất đai, môi trường và thẩm quyền xét duyệt mới sẽ tạo ra lợi thế chiến lược cốt lõi. Những phân tích chuyên sâu dưới đây giải quyết triệt để các góc khuất thực tế nhằm hỗ trợ doanh nghiệp thực hiện mục tiêu rút ngắn thời gian xin cấp IRC cho các dự án quy mô lớn.
Thời hạn cấp Giấy chứng nhận đăng ký đầu tư đối với dự án không thuộc diện chấp thuận chủ trương đầu tư được tính từ ngày cơ quan có thẩm quyền nhận được hồ sơ hợp lệ, chứ không tính từ ngày nộp hồ sơ lần đầu. Nhà đầu tư cần kiểm soát mốc thời gian xử lý pháp định là 10 ngày làm việc kể từ ngày nhận được hồ sơ hợp lệ theo Khoản 3 Điều 39 Nghị định số 96/2026/NĐ-CP. Hồ sơ được coi là hợp lệ khi có đủ thành phần giấy tờ và nội dung các giấy tờ đó được kê khai đầy đủ theo Khoản 5 Điều 2 Nghị định số 96/2026/NĐ-CP.
Dự án đầu tư có yêu cầu chuyển mục đích sử dụng đất trồng hai vụ lúa nước trở lên trong năm với quy mô diện tích từ 500 ha trở lên bắt buộc phải thực hiện thủ tục chấp thuận chủ trương đầu tư trước khi xin cấp Giấy chứng nhận đăng ký đầu tư. Quy định này được áp dụng nghiêm ngặt nhằm kiểm soát quy hoạch đất đai theo Khoản 2 Điều 24 Luật Đầu tư 2025. Doanh nghiệp tuyệt đối không được nộp thẳng hồ sơ xin cấp giấy phép nếu thuộc diện này.
Sở Tài chính là cơ quan có thẩm quyền cấp, điều chỉnh và thu hồi Giấy chứng nhận đăng ký đầu tư đối với các dự án đầu tư lớn đặt ngoài khu công nghiệp, khu chế xuất, khu công nghệ cao và khu kinh tế. Đây là sự dịch chuyển thẩm quyền trọng yếu mà nhà đầu tư cần biết để nộp đúng cơ quan theo Khoản 2 Điều 27 Luật Đầu tư 2025. Nếu dự án nằm trong khu công nghiệp, thẩm quyền thuộc về Ban quản lý khu công nghiệp theo Khoản 1 Điều 27 Luật Đầu tư 2025.
Tổ chức kinh tế có nhà đầu tư nước ngoài nắm giữ trên 50% vốn điều lệ phải đáp ứng các điều kiện tiếp cận thị trường và thực hiện thủ tục đầu tư áp dụng đối với nhà đầu tư nước ngoài. Quy định này trực tiếp làm phát sinh nghĩa vụ tuân thủ của doanh nghiệp khi thiết lập cấu trúc vốn theo Khoản 1 Điều 20 Luật Đầu tư 2025. Nhà đầu tư nước ngoài bắt buộc phải rà soát kỹ tỷ lệ sở hữu và hình thức đầu tư theo Khoản 3 Điều 8 Luật Đầu tư 2025.
Nhà nước sẽ tiến hành thu hồi đất và không thực hiện bồi thường về đất cũng như tài sản gắn liền với đất nếu chủ đầu tư không đưa đất vào sử dụng sau thời gian gia hạn. Biện pháp chế tài này được áp dụng khi dự án đầu tư hết thời hạn được gia hạn tiến độ sử dụng đất tối đa 24 tháng mà chủ đầu tư vẫn chưa đưa đất vào sử dụng theo Khoản 8 Điều 81 Luật Đất đai 2024. Sự chậm trễ này sẽ gây rủi ro nghiêm trọng cho phương án tài chính.
Các hồ sơ xin cấp Giấy chứng nhận đăng ký đầu tư hợp lệ đã được cơ quan nhà nước tiếp nhận trước ngày Luật Đầu tư mới có hiệu lực thi hành sẽ tiếp tục được giải quyết theo Luật Đầu tư năm 2020. Cơ chế chuyển tiếp này giúp khóa rủi ro và bảo vệ tiến độ cấp phép cho dự án theo Khoản 14 Điều 52 Luật Đầu tư 2025. Đồng thời, dự án đã được cấp phép trước ngày luật mới có hiệu lực vẫn tiếp tục được thực hiện theo Khoản 1 Điều 52 Luật Đầu tư 2025
Rút ngắn thời gian xin cấp IRC đòi hỏi doanh nghiệp kiểm soát hồ sơ từ giai đoạn tiền kiểm, không chỉ chờ cơ quan cấp phép xử lý sau khi nộp. Giấy chứng nhận đăng ký đầu tư (IRC) chỉ có thể được cấp đúng tiến độ khi dự án được phân luồng đúng, đáp ứng điều kiện tiếp cận thị trường, có hồ sơ hợp lệ, địa điểm thống nhất với quy hoạch và tài liệu tài chính đủ sức thuyết minh.
Với dự án lớn, sai lệch nhỏ về vốn, đất đai, môi trường hoặc công nghệ có thể kéo dài nhiều vòng giải trình. Liên hệ Liên hệ Hotline 1900636389 để Tư Vấn Long Phan để được rà soát chiến lược cấp IRC trước khi nộp hồ sơ.
📚 Bài viết được tư vấn chuyên môn dựa trên hệ thống văn bản pháp luật sau:









Lưu ý: Nội dung bài viết công khai tại website của công ty Tư vấn Long Phan chỉ mang tính chất tham khảo về việc áp dụng các chính sách pháp luật. Tùy từng thời điểm, đối tượng và sự sửa đổi, bổ sung, thay thế của chính sách pháp luật, văn bản pháp lý mà nội dung tư vấn có thể sẽ không còn phù hợp với tình huống Quý khách đang gặp phải hoặc cần tham khảo ý kiến pháp lý. Trường hợp Quý khách cần ý kiến tư vấn cụ thể, chuyên sâu theo từng hồ sơ, vụ việc, vui lòng liên hệ với Chúng tôi qua các phương thức bên dưới. Với sự nhiệt tình và tận tâm, Chúng tôi tin rằng Long Phan sẽ là nơi cung cấp giải pháp đáng tin cậy của Quý khách hàng.
Để lại email để nhận thông tin mới nhất từ chúng tôi
